Что делать заказчику, если проектировщик уклоняется от исправления ошибок

Что делать заказчику, если проектировщик уклоняется от исправления ошибок

Недоработки в проектной документации могут фактически остановить реализацию строительного проекта и повлечь для заказчика значительные финансовые потери. Закон предоставляет заказчику несколько способов защиты: требование безвозмездного устранения дефектов, уменьшение договорной цены либо возложение расходов на корректировку на исполнителя. Ниже разбираем, как эти механизмы работают на практике и в каком порядке их применять.

Ответственность проектировщика за качество проектной документации

Обязанность проектировщика отвечать за надлежащее качество результата работ вытекает из положений Гражданского кодекса. В силу ст. 761 ГК РФ подрядчик должен обеспечить соответствие проектной документации требованиям законодательства и условиям договора, а при выявлении ошибок — устранить их за свой счёт и компенсировать причинённые заказчику убытки.

ст. 723 ГК РФ предоставляет заказчику альтернативные способы защиты при обнаружении недостатков: потребовать их устранения в разумный срок, настаивать на соразмерном уменьшении цены либо взыскать расходы на исправление документации.

В правоприменительной практике различают явные и скрытые дефекты проекта. Явные выявляются на стадии приёмки работ, например при подписании актов. Скрытые становятся очевидны позднее — при прохождении экспертизы или в ходе строительства. Независимо от характера дефекта подрядчик несёт ответственность в полном объёме: тот факт, что недостаток был скрытым, не освобождает его от обязанности привести проект в соответствие с требованиями.

Существенное значение имеют гарантийные сроки, установленные договором или законом. В пределах такого срока заказчик вправе предъявлять требования о корректировке проекта либо возмещении затрат на его доработку. Уклонение проектировщика от исполнения этих обязанностей суды расценивают как существенное нарушение договора, что даёт заказчику основания для расторжения контракта и взыскания убытков.

Особенности ответственности по государственным контрактам (44-ФЗ и 223-ФЗ)

В рамках контрактов по 44-ФЗ обязанность устранения недостатков проектной документации полностью лежит на подрядчике. Если исполнитель отказывается исправлять ошибки, заказчик вправе отказаться от исполнения контракта в одностороннем порядке и инициировать включение подрядчика в реестр недобросовестных поставщиков. Кроме того, заказчик может привлечь иную организацию для устранения дефектов и взыскать соответствующие расходы с первоначального исполнителя.

По договорам, заключённым по 223-ФЗ, конкретные условия определяются закупочной документацией, однако общий подход аналогичен: ответственность за качество проекта несёт подрядчик, а причинённые заказчику убытки подлежат компенсации.

Дополнительным механизмом защиты интересов заказчика является членство проектировщика в саморегулируемой организации и наличие страхования ответственности. При уклонении подрядчика от исполнения обязательств либо его банкротстве заказчик вправе рассчитывать на компенсацию за счёт средств компенсационного фонда СРО или страховой выплаты.

Действия заказчика при отказе подрядчика устранять недостатки

Отказ проектировщика корректировать выявленные ошибки квалифицируется как нарушение договорных обязательств и позволяет заказчику использовать предусмотренные законом способы защиты.

Прежде всего необходимо направить подрядчику письменную претензию с описанием выявленных дефектов и указанием срока для их устранения. Сам факт обнаружения недостатков должен быть зафиксирован актом. Если подрядчик уклоняется от его подписания, заказчик вправе оформить односторонний акт, дополнив его доказательствами: фотоматериалами, заключениями технического надзора, экспертными замечаниями.

При отсутствии реакции со стороны подрядчика заказчик получает право устранить дефекты силами третьих лиц и взыскать понесённые расходы на основании ст. 397 ГК РФ. Судебная практика признаёт такой способ защиты допустимым при условии, что подрядчику была предоставлена реальная возможность самостоятельно исправить ошибки, но он ей не воспользовался.

Если спор не удаётся урегулировать, заказчику приходится обращаться в суд. В рамках процесса необходимо подтвердить наличие недостатков, факт направления требований подрядчику, его отказ либо бездействие, а также обоснованность и разумность понесённых расходов. Ключевым доказательством в подобных делах, как правило, выступает судебная экспертиза, устанавливающая несоответствие проектной документации обязательным требованиям.

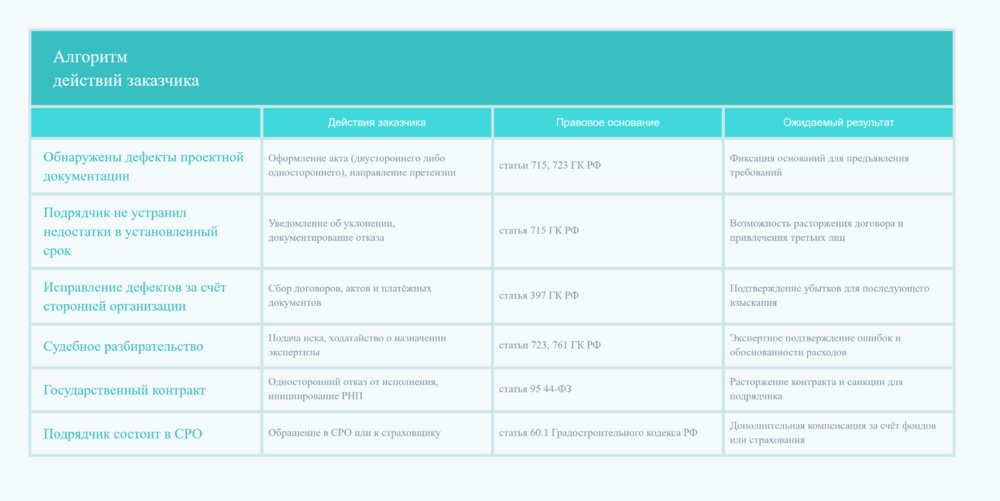

Алгоритм действий заказчика

Заказчик располагает полноценным набором правовых инструментов для защиты своих интересов в ситуации, когда проектировщик отказывается устранять недостатки проектной документации. При грамотной фиксации дефектов, соблюдении претензионного порядка и доказанности расходов ответственность подрядчика наступает в полном объёме. Однако при судебном разрешении спора ключевую роль играют процессуальные детали и качество доказательной базы, поэтому в подобных ситуациях целесообразно привлекать юристов, специализирующихся на спорах в сфере проектирования и строительства.

Ссылка на оригинал
Автор публикации
Юрист
user316325
Россия, Москва и Московская область, Москва

Ваши голоса очень важны и позволяют выявлять действительно полезные материалы, интересные широкому кругу профессионалов. При этом бесполезные или откровенно рекламные тексты будут скрываться от посетителей и поисковых систем (Яндекс, Google и т.п.).

Полезная публикация? Нажми «Да»! Зачем?

Пока нет комментариев

Комментарии (0)

Для комментирования необходимо Авторизоваться или Зарегистрироваться

Ваши персональные заметки к публикации
Видны только вам

Рейтинг публикации: «Что делать заказчику, если проектировщик уклоняется от исправления ошибок» 0 звезд из 5 на основе 0 оценок.
ПЕРСОНАЛЬНАЯ КОНСУЛЬТАЦИЯ
Адвокат в Ростове-на-Дону. Защита бизнеса и собственников при риске потери активов, репутации и свободы. Арбитраж, уголовные и сложные гражданские дела. Берусь за дела, где цена ошибки критична.
ПЕРСОНАЛЬНАЯ КОНСУЛЬТАЦИЯ
Честно о перспективах. Открыто об условиях. По закону и по-человечески. Семейные, жилищные и наследственные споры. Договоры и арбитраж. Москва и Московская область; дистанционно.
ПЕРСОНАЛЬНАЯ КОНСУЛЬТАЦИЯ
Адвокат по информационной безопасности. Уголовные дела: киберпреступления, Интернет-мошенничество, цифровые доказательства, преступления в сети Интернет.
ПЕРСОНАЛЬНАЯ КОНСУЛЬТАЦИЯ
Моя специализация бизнес и финансы.
Защита по сложным уголовным экономическим делам.
Борьба с фальсификациями и незаконными методами расследования. Опыт, надёжность, добросовестность!
ПЕРСОНАЛЬНАЯ КОНСУЛЬТАЦИЯ
Специализируюсь на защите и представительстве по уголовным делам.
В рамках адвокатской деятельности оказываю юр. помощь по многим вопросам.
Являюсь также профессиональным медиатором.
Разместить свою визитку
Похожие публикации
Что делать заказчику, если проектная документация не получила положительного заключения экспертизы
Личные блоги, 26 Января, 15:48 26 Января, 15:48
Кредит в наследство. Что происходит с долгами после смерти заемщика и что делать наследникам? 20 самых ...
Личные блоги, 14 Февраля 2023, 16:00 14 Февраля 2023, 16:00
Как подрядчику вернуть гарантийное удержание, если заказчик уклоняется от его возврата
Личные блоги, 03 Сентября 2025, 12:14 03 Сентября 2025, 12:14
Что делать в данной ситуации, по отношению к лицу, не имевшего законного основания утверждать постановления ...
Вопросы и ответы онлайн (архив), 20 Июня 2015, 10:16 20 Июня 2015, 10:16
СУД, УДОВЛЕТВОРИВ АПЕЛЛЯЦИЮ РосГосСтраха, ВЫНЕС ПРОТИВОЗАКОННОЕ РЕШЕНИЕ. ЧТО ДЕЛАТЬ? Как не нарваться ...
Вопросы и ответы онлайн (архив), 18 Октября 2013, 14:51 18 Октября 2013, 14:51
Что делать потерпевшим, если внезапно следователь ушёл на больничный?
Вопросы и ответы онлайн (архив), 04 Апреля 2016, 15:30 04 Апреля 2016, 15:30
Что делать, пока ждете результатов судебной экспертизы? Заранее подготовьтесь к возможному оспариванию....
Личные блоги, 26 Октября 2021, 18:27 26 Октября 2021, 18:27
ПРО
Частичная мобилизация. Что делать работодателю и что должен знать работник
Личные блоги, 22 Сентября 2022, 13:16 22 Сентября 2022, 13:16
ПРО
Налоговая подала на банкротство организации. Что делать?
Статьи, 21 Октября 2025, 11:17 21 Октября 2025, 11:17
ПРО
Победа в апелляции (Мурманский областной суд): установлено, что за разрыв стояка в квартире отвечает ...
Статьи, 11 Декабря 2025, 16:17 11 Декабря 2025, 16:17
Продвигаемые публикации
